奥体中心地块高压线改迁调整路径规划
发布日期:2015-02-26 0:00:00 来源:瑞星科技 浏览次数:
      规划项目名称:奥体中心地块高压线改迁调整路径规划
      规划审批时间:2015年2月(温州市人民政府办公室公文处理单80号)
      规划编制单位:温州电力设计有限公司
      一、调整原因
      本次路径调整主要涉及三个原因:第一,由于110千伏永城、永衙及永烟甲天、永台河线横穿奥体中心地块建设用地,为了保证体育场馆以及学校的顺利建设,保证现有电力线路的安全运行,现需对涉及到的4回110千伏架空线路进行迁移改造;第二,110千伏永烟甲天、永台河线因线路安全运行维护相关要求及政策处理问题引起路径更改;第三,考虑电力管线随道路建设,110千伏永城、永衙及永烟甲天、永台河线因结合奥体地块内道路规划引起路径更改。
      二、改造调整方案
      1)110千伏永城、永衙线(1#-11#架空线段)
      110千伏永城、永衙线线由出线构架落地改为电缆,然后沿所内电缆支沟向东至变电所东侧围墙内经改造的电缆三通井,接着经过穿墙套管与所外的新建电缆管道相连,再沿本次水泥路东侧、镇标路(永定路)南侧敷设至奥体二路东侧(奥体中心内道路)右转,然后沿奥体二路、奥体一路敷设至高新大道后,电缆顶管钻过高新大道至改线后新11#杆大号侧约6米处新立钢管杆电缆终端,最后由电缆再改为架空,与新12#杆搭接,接入老线。
      结合布点及通道规划路径方案,考虑远景110千伏永强—龙府变1回线与110千伏永城、永衙至11#电缆终端杆同路径,因此电缆土建部分按终期规模3回考虑。
      2)110千伏永烟甲天、永台河线(1#-8#架空线段)
      110千伏永烟甲天、永台河线由出线构架落地改为电缆,然后沿所内管沟以及所外新建管道敷设电缆,直至奥体二路(奥体中心内道路)右转,接着沿奥体二路由北向南敷设至原8#杆大号侧约6米处新立钢管杆电缆终端,最后与老线搭接。
      三、附图

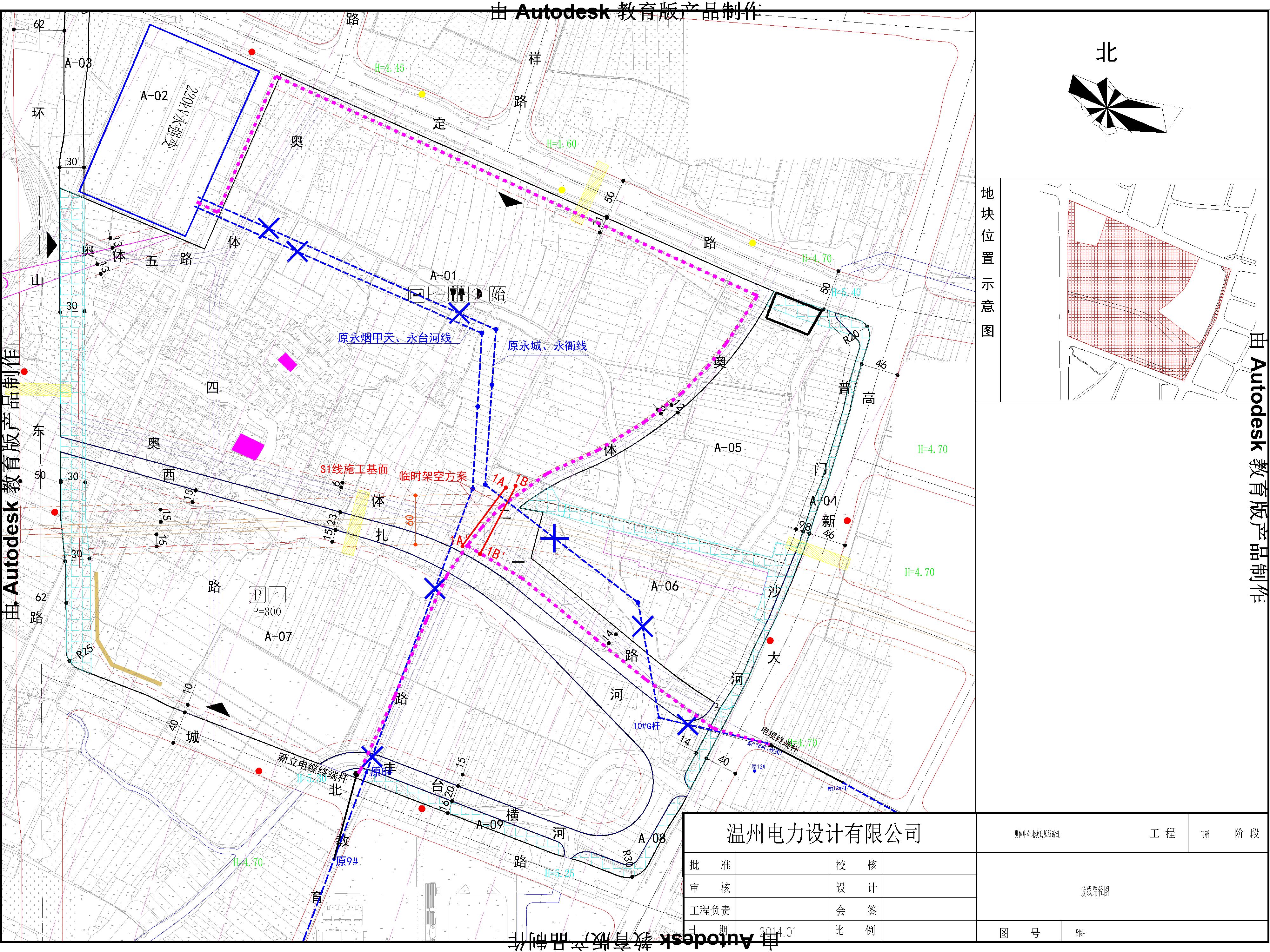

      1、改造后路径图
