市域铁路S1线高新园片区高压线迁改调整路径规划
发布日期:2015-02-28 0:00:00 来源:瑞星科技 浏览次数:
      规划项目名称:市域铁路S1线高新园片区高压线迁改调整路径规划
      规划审批时间:2015年2月(温州市人民政府办公室公文处理单68号)
      规划编制单位:温州电力设计有限公司
      一、调整原因
      市政府专题会议纪要[2013]86号同意市域铁路S1线一期工程上江-石坦隧道段电力线路迁改选址方案,本项目是在这个批准的方案上进行的调整。调整主要涉及两个原因:第一,根据温州市人民政府专题会议纪要文件精神以及龙湾区地块发展的需要,需对市域铁路S1线高压线迁改220千伏上蒲田蒲线改造工程新07#—新10#段进行路径更改。同时因220千伏路径更改,引起了该片区的110千伏黄屿T接线与220千伏线路安全距离不满足,需进行上改下(即架空改电缆),该段也需进行路径更改;第二,S1高压线迁改110千伏蒲农屿、苏瞬业黄线改电缆工程因政策处理问题由兴平路改为走高二路,同时文昌路以东的高二路北侧因人行道下没有多余管位改走高二路南侧,引起路径更改。
      二、改造调整方案
      1)220千伏上蒲田蒲线改造工程新07#-新10#段
      由上江河西侧的新07#开始向左跨过上江河,改走上江河东侧,再往南转至瓯海大道南侧绿化花带。
      2)110千伏黄屿T接线上改下工程
      因220千伏上蒲田蒲线改造工程路径调整需将110kV黄屿T接线01#-05#段落地改电缆,改线将T接点更改至110kV黄屿T接线05#附近新立T接钢管杆,架空再往南30米处新立电缆终端钢管杆为农业变方向双回电缆引下预留;T接钢管杆双回电缆引下一回向东穿过上江河接至110kV蒲农屿线06#电缆终端塔、另一回往南穿过规划兴平路后向东穿过上江河,至上江河东侧约85米向南穿过金温铁路和在建轨道S1线接至110kV苏瞬业黄线30#电缆终端塔。
      3)110千伏蒲农屿、苏瞬业黄线改电缆工程
      由110kV黄屿T接线01#-05#上改下工程中预留电缆终端引下,同110kV黄屿T接线上改下工程电缆走线至高二路北侧后,再转向东沿高二路北侧至文昌口,顶管过文昌路至高二路南侧绿化带,然后继续向东走220米后,最后向北顶管进农业变。
      三、附图

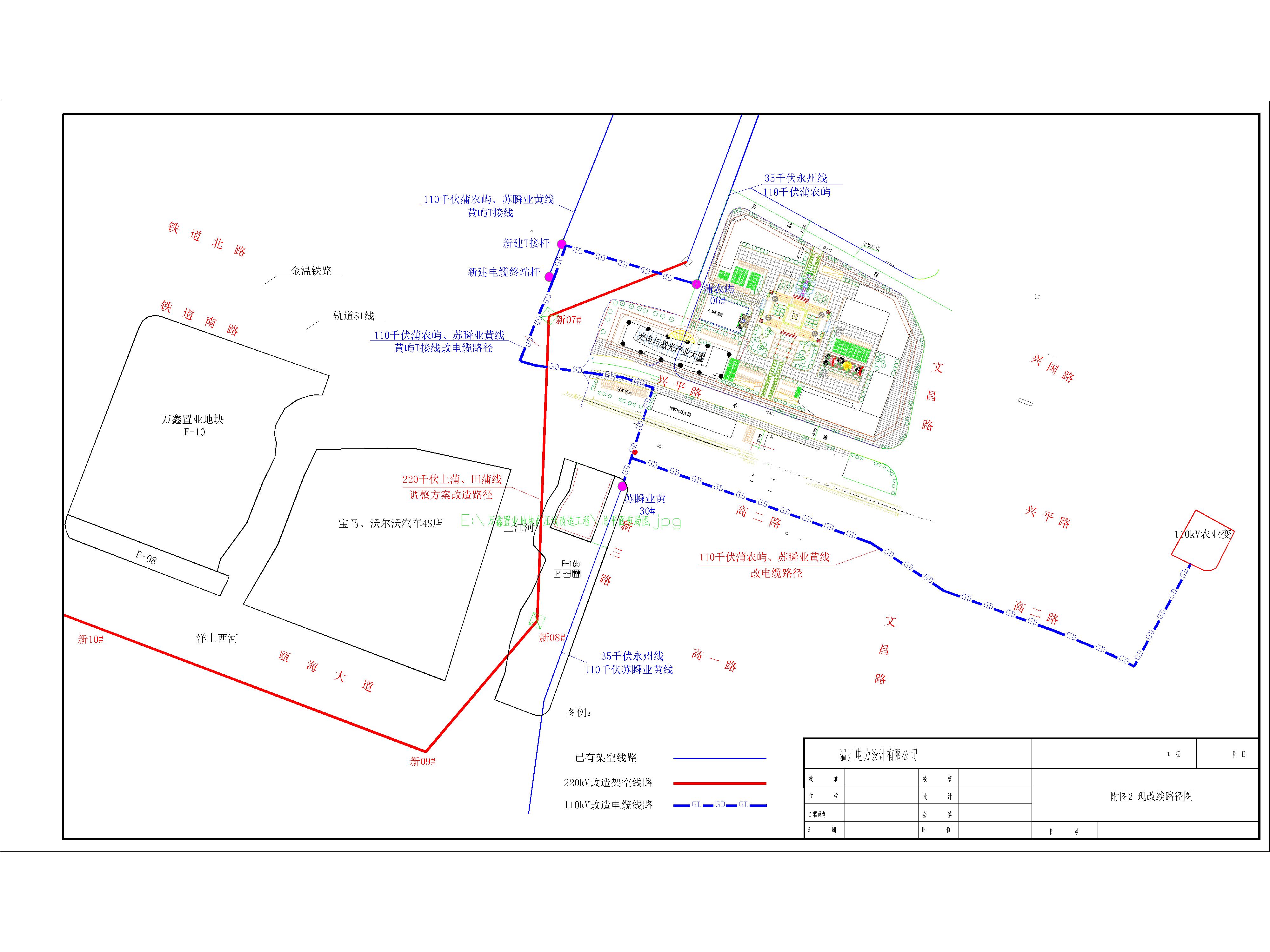

      改造后路径图
